Reconstruction Project for Chien Kuo Park
建國公園更新改造工程
八德區建國路與同和路交叉路口處,常年逢雨即造成積淹水相關災情。108年9月5日,淹水深度達20~30公分,當日最大時雨量為24.5mm/hr。八德大湳地區一年重現期時雨量為51.9mm/hr,本地區現況無法滿足一年重現期降雨。
依側溝流向推估改善位置上游集水區範圍約17.16公頃,且集水區範圍內無雨水下水道系統,僅依靠側溝排放。同和路側溝寬度由0.5m束縮為0.4m;建國路道路
側溝通水斷面WxH=0.5x0.7~0.9m,原已無法滿足排水需求,且側溝垂掛纜線造成通水斷面更加不足。
設計滿足五年重現期暴雨(時雨量78.13mm/hr)
養工處進行側溝改善:建國路側溝改善,尺寸WxH=0.8~1.0mx0.90~1.45m,總長約682.50m;同和路側溝改善:尺寸WxH=0.5~0.8mx0.80~1.03m,總長約233.55m。

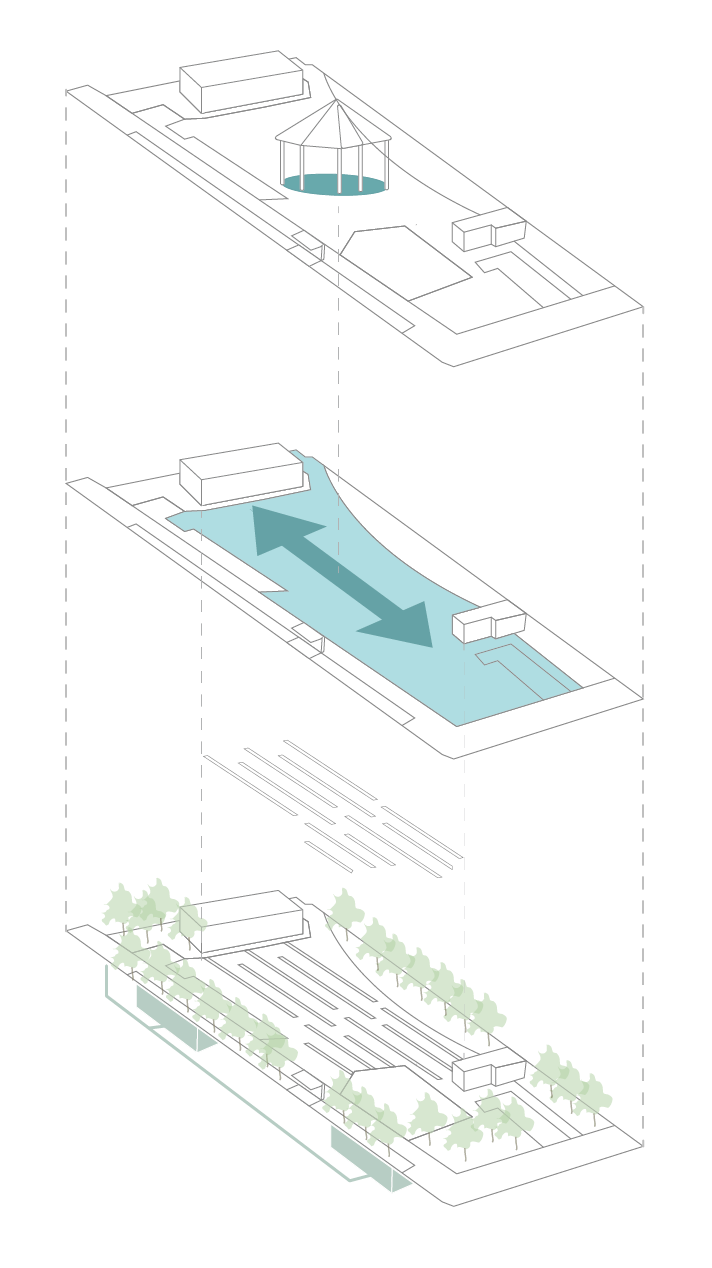

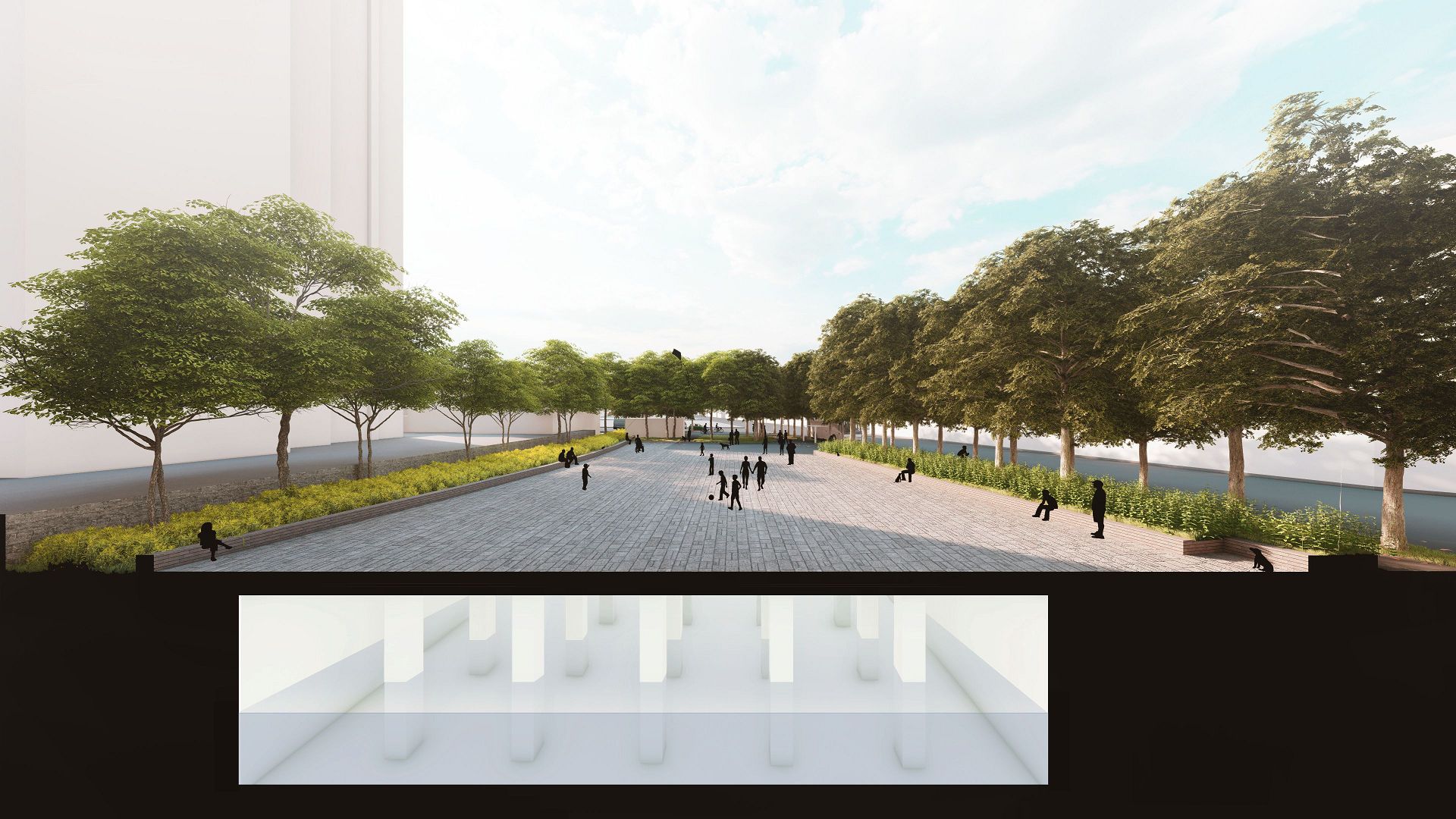

水務局進行雨水貯集滯洪池興建:建國公園雨水貯集滯洪池,滯洪量體2,963立方公尺;同和公園雨水貯集滯洪池,滯洪量體1,944立方公尺。興建滯洪池量體後,進行公園復舊,建國公園內以保留既有樹群、棚架拆除、廣場留設等操作手法進行空間營造。
